Як підготувати квартиру до капітального ремонту: проєкт, кошторис і план робіт

Обговорення Інженерних рішень до початку оздоблення

Капітальний ремонт — це комплексне оновлення квартири, яке передбачає не лише заміну оздоблення, а й модернізацію інженерних мереж, вирівнювання поверхонь, перепланування та усунення зношених елементів. Основні складові таких робіт описані на сторінці https://kapitel.ua/kapitalnyj-remont/.

Щоб капітальний ремонт був передбачуваним за строками та витратами, до його початку потрібно оцінити стан квартири, підготувати робочий проєкт, скласти кошторис і визначити послідовність виконання робіт. Основні рішення щодо планування, комунікацій, матеріалів і послідовності робіт мають бути узгоджені заздалегідь. Це допомагає точніше планувати витрати, скорочує кількість переробок і дає змогу контролювати результат на кожному етапі.

Оцінка стану квартири

Оцінка стану квартири

Перший крок — технічний огляд приміщень. У квартирі перевіряють стан стін, перекриттів, підлоги, вікон, вентиляції, електропроводки, труб водопостачання та каналізації. У старому житловому фонді особливу увагу приділяють прихованим дефектам: слідам протікання, тріщинам, нерівностям основи, пошкодженим стоякам і перевантаженим електричним лініям.

Огляд потрібен не для загального розуміння стану квартири, а для формування точного переліку робіт. Наприклад, заміна оздоблення не розв’яже проблему постійної вологості, якщо її причина полягає в несправній вентиляції або протіканні. Так само нові розетки не зроблять мережу безпечнішою, якщо стара проводка не розрахована на сучасне навантаження.

Після огляду складають список обов’язкових, бажаних і додаткових робіт. Такий поділ допомагає правильно розставити пріоритети, особливо коли бюджет обмежений. Результати огляду бажано фіксувати письмово та доповнювати фотографіями проблемних ділянок.

Обміри та точний план квартири

Проєктування починається з обмірного плану — креслення з фактичними розмірами всіх приміщень. На ньому фіксують довжину стін, висоту стель, розміри дверних і віконних прорізів, розташування стояків, вентиляційних каналів та інших нерухомих елементів.

Покладатися лише на технічний паспорт квартири не варто. Реальні розміри можуть відрізнятися через попередні ремонти, нерівності стін або зміни в плануванні. Навіть невелика похибка впливає на розміщення меблів, кухонних модулів, сантехніки та вбудованих конструкцій.

Обмірний план стає основою для всіх подальших креслень. Якщо вихідні дані неточні, помилки переходять у проєкт електрики, сантехніки, освітлення та меблів.

Планування і сценарії користування

Перед вибором кольорів та оздоблення потрібно визначити, як квартира використовуватиметься щодня. Враховують склад сім’ї, потребу в робочих місцях, зонах зберігання, окремій спальні, дитячій кімнаті або гостьовому просторі.

Планувальне рішення має показувати не лише перегородки, а й розташування основних меблів та обладнання. Це дає змогу перевірити ширину проходів, відкривання дверей, доступ до шаф, а також зручність кухні та санвузла. Розетки та світильники також розміщують лише після того, як буде зрозуміло, де стоятимуть меблі та техніка.

Якщо планується перепланування, потрібно перевірити, чи не зачіпає воно несучі конструкції, вентиляційні канали або спільні інженерні мережі будинку. Такі зміни потребують технічного обґрунтування та, залежно від їхнього характеру, відповідного погодження.

Склад робочого проєкту

Для капітального ремонту недостатньо лише візуалізації майбутнього інтер’єру. Будівельній команді потрібні робочі креслення з конкретними розмірами, прив’язками та позначеннями.

Візуалізація нового ремонту в квартирі

Зазвичай проєкт містить:

  • план демонтажу і монтажу перегородок;
  • схему розміщення меблів;
  • план розеток, вимикачів та освітлення;
  • розташування сантехнічних точок;
  • плани підлоги й стелі;
  • розкладку плитки;
  • розгортки стін (зображення кожної стіни спереду);
  • Специфікації матеріалів та обладнання.

Комплект креслень має бути узгодженим. Наприклад, розетка не повинна опинитися за вбудованою шафою без доступу, а сантехнічний вивід — не збігатися з конструкцією меблів. Саме такі невідповідності найчастіше спричиняють зміни вже під час виконання робіт.

Інженерні рішення до початку оздоблення

Електрика, водопостачання, каналізація, опалення, вентиляція та кондиціонування плануються до чорнового вирівнювання та чистового оздоблення. Спочатку визначають потреби, потім розраховують траси, перерізи кабелів, діаметри труб і місця встановлення обладнання.

Обговорення Інженерних рішень до початку оздоблення

Електричну мережу поділяють на окремі групи: освітлення, розетки, кухня, бойлер, кондиціонери та інші потужні споживачі. Для кожної групи підбирають захист відповідно до навантаження. Слабкострумові мережі (інтернет, телебачення, сигналізація) бажано прокладати окремо від силових кабелів.

У санвузлах потрібно заздалегідь визначити розташування сантехніки, бойлера, пральної машини та ревізійних люків. Після укладання плитки перенесення труб або зміна висоти виводів потребуватиме складної переробки.

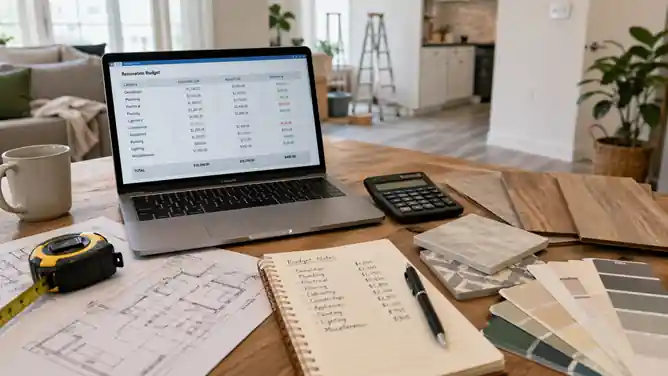

Формування кошторису

Кошторис має показувати повну структуру витрат, а не лише орієнтовну суму за квадратний метр. У ньому окремо враховують демонтаж, чорнові матеріали, інженерні роботи, оздоблення, доставку, підйом, вивезення сміття та монтаж обладнання.

До чорнових матеріалів належать штукатурка, шпаклівка, стяжка, гідроізоляція, кабелі, труби та кріплення. Чистові матеріали — це фарба, плитка, підлогове покриття, двері, сантехніка та світильники. Такий поділ полегшує контроль закупівель і дає змогу бачити, на якому етапі виникає перевищення бюджету.

Формування кошторису

Варто передбачити резерв на непередбачувані роботи. Його розмір залежить від віку будинку, стану комунікацій і повноти попереднього обстеження. Чим більше прихованих конструкцій доведеться відкривати, тим вищою є ймовірність додаткових витрат. Водночас резерв не повинен замінювати детального розрахунку основних робіт і матеріалів.

План закупівель

Не всі матеріали потрібно купувати одночасно. Чорнові суміші, кабелі та труби замовляють відповідно до графіка робіт, щоб не перевантажувати квартиру зберіганням. Двері, сантехніку, плитку, освітлення та меблі з тривалим строком постачання підбирають заздалегідь.

До закупівлі перевіряють не лише колір і модель, а й точні розміри, технічні вимоги та сумісність. Наприклад, прихована частина змішувача монтується до укладання плитки, а розміри вбудованої техніки впливають на проєкт кухні.

Матеріали бажано замовляти з урахуванням технологічного запасу. Для плитки, підлогових покриттів і шпалер він потрібен через підрізання, можливі пошкодження та відмінності між виробничими партіями.

Календарний план робіт

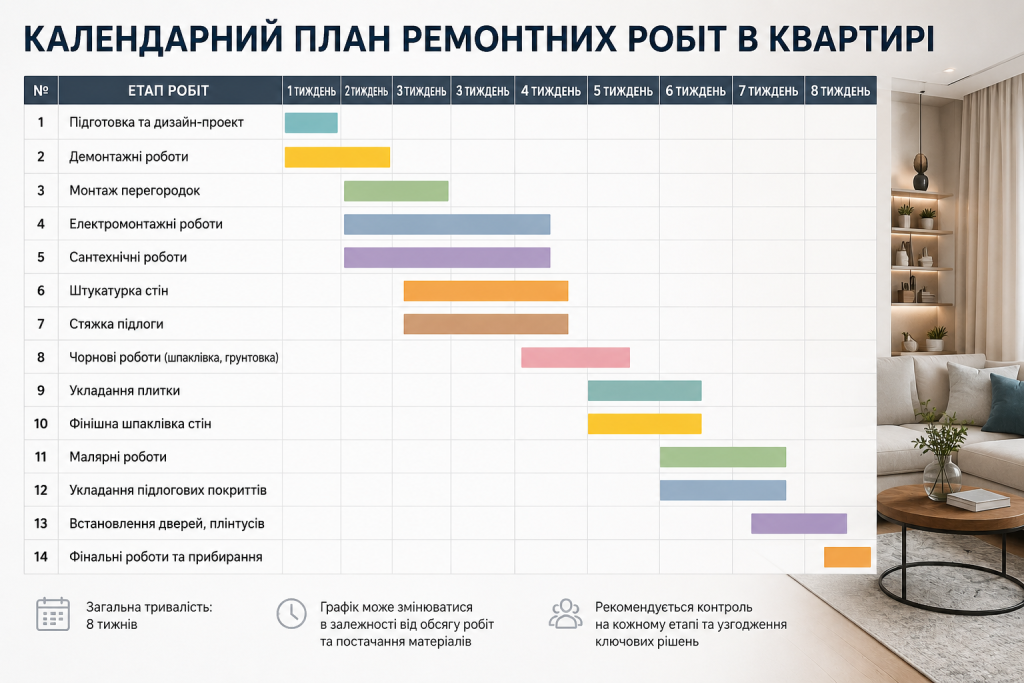

Поступовий календарний план ремонтних робіт в квартирі

Календарний план показує послідовність етапів і залежності між ними. Зазвичай після демонтажу виконують монтаж перегородок, прокладають інженерні мережі, вирівнюють поверхні, облаштовують гідроізоляцію, а потім переходять до чистового оздоблення та встановлення обладнання.

У графіку враховують технологічні паузи — час, потрібний матеріалам для висихання та набуття міцності. Стяжку, штукатурку або гідроізоляцію не можна закривати наступним шаром раніше, ніж передбачено технологією. Прискорення таких процесів часто призводить до тріщин, відшарування покриттів і накопичення вологи.

Окремо погоджують роботу суміжних спеціалістів. Електрик, сантехнік, плиточник і мебляр мають користуватися єдиними кресленнями та розуміти, на якому етапі потрібна їхня участь.

Підготовка квартири та організація робіт

До початку ремонту приміщення звільняють від меблів та особистих речей. Конструкції, що залишилися, захищають від пилу та пошкоджень. Також визначають місце для тимчасового зберігання матеріалів, порядок вивезення сміття та правила користування спільними зонами будинку.

Важливо заздалегідь уточнити графік шумних робіт, доступ до ліфта, можливість відключення води та інші організаційні питання. Це не впливає на дизайн, але безпосередньо впливає на строки та безперервність робіт.

На об’єкті має бути актуальний комплект креслень. Усі зміни потрібно фіксувати, а не передавати лише усно. Інакше різні виконавці можуть орієнтуватися на різні версії проєкту.

Контроль якості за етапами

Приймання робіт краще проводити поетапно, поки конструкції залишаються відкритими. До закриття штроб перевіряють електропроводку, до укладання плитки — гідроізоляцію та сантехнічні виводи, до монтажу підлоги — рівність і вологість основи.

Для інженерних систем виконують випробування. Труби перевіряють під тиском, електричні лінії — вимірюваннями, а теплу підлогу — до заливання або закриття покриттям. Результати бажано фіксувати на фото, схемах та актах.

Такий контроль дає змогу виправити недоліки без демонтажу готового оздоблення. Після завершення прихованих робіт доступ до багатьох вузлів буде обмежений.

Підготовка квартири до капітального ремонту охоплює технічне обстеження, точні обміри, планування, робочий проєкт, кошторис, закупівлю матеріалів і календарний графік. Ці документи допомагають пов’язати дизайнерські рішення з інженерними можливостями квартири та реальним бюджетом. До демонтажу варто перевірити, чи узгоджені між собою креслення, матеріали, строки постачання та порядок виконання робіт. Про підходи до організації комплексного ремонту можна прочитати детальніше та використати цю інформацію під час формування власного плану.
